Что фиксировать до закрытия скрытых работ на площадке

ПТО и смете 7 минут чтения

После бетона, засыпки и зашивки размер уже не снять. Что успеть зафиксировать до закрытия скрытых работ: фото, замер, кто был на площадке и что исчезнет.

Скрытая работа — та, которую следующий слой закроет так, что размер и состав уже не снять. Фиксировать её нужно до закрытия: снимок с местом, замер, кто был на площадке и что именно станет невидимым.

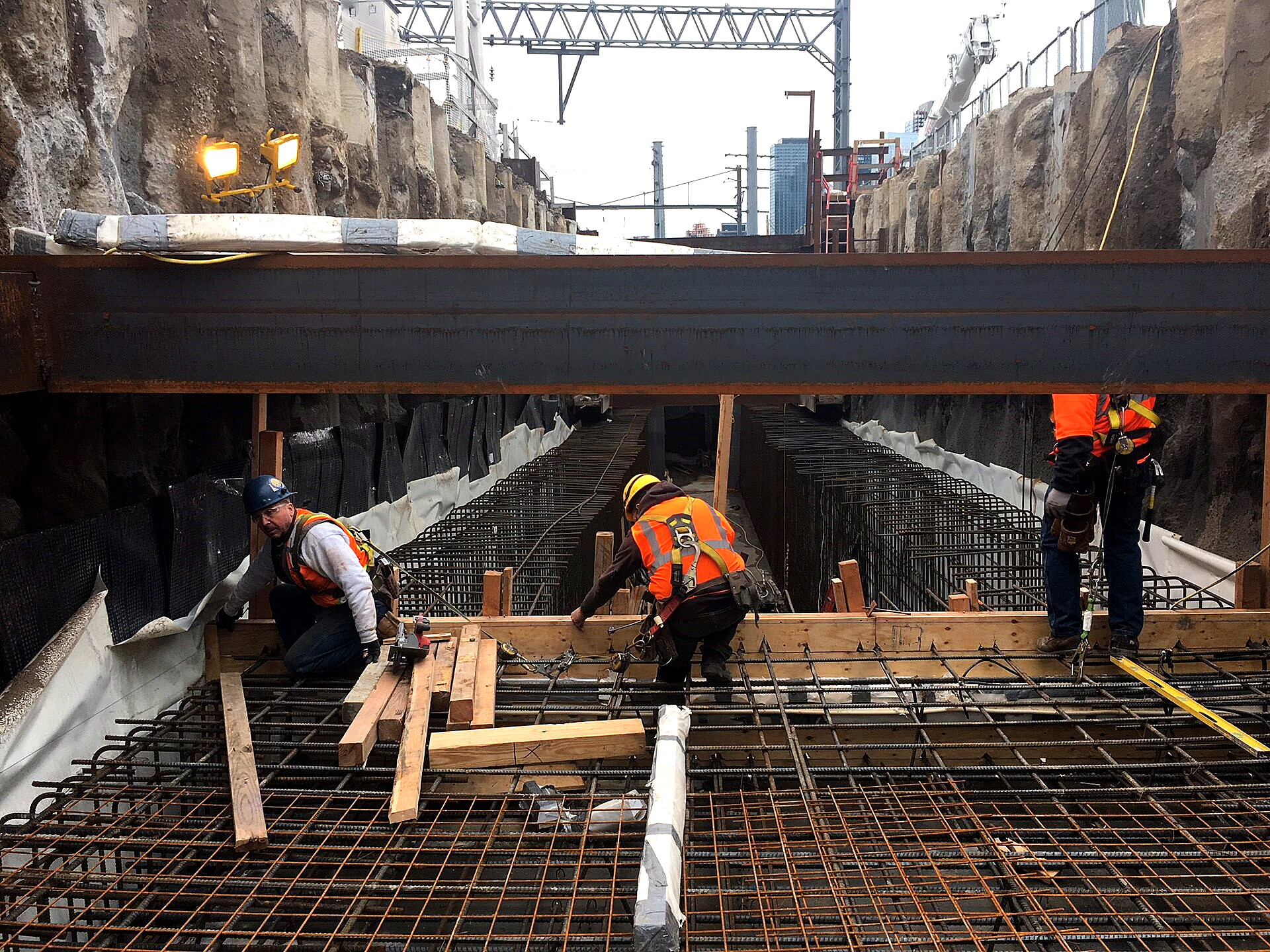

Рабочие на арматурном каркасе под стальной балкой в котловане
Каркас ещё открыт: шаг стержней и защитный слой завтра останутся только на снимке.

Завтра этого кадра уже не будет

Бетон, грунт, стяжка, зашивка и утеплитель не спорят. Они просто закрывают то, о чём потом спросят: какой шаг арматуры, какой защитный слой, куда ушла гильза, была ли гидроизоляция под плитой, не раздавили ли трубу обратной засыпкой. Вопрос придёт не завтра утром, а на сдаче или когда что-то потечёт. К этому моменту свидетели разъедутся, а «мы точно так и делали» не измеряется.

Нужен не альбом красивых кадров, а ответ на четыре вещи. Что это за место. Какой размер или состав. Кто это видел вживую. Что закроют следующей операцией и когда. Если хотя бы места нет, остальные три бесполезны: снимок шва без осей подходит к любому шву на объекте.

Фото, размер, люди, то что исчезнет

Снимок работает парой. Первый кадр — общий, чтобы было видно, где узел: ось, соседняя колонна, проём, этаж, привязка рулеткой к тому, что не закроют. Второй — крупно, с читаемым размером: рулетка, шаблон защитного слоя, маркировка трубы, стык изоляции. Крупный план без общего так же слаб, как общий без размера. Дата на снимке полезна, но дату без места к делу не пришьёшь.

Рядом с кадром — кто был. Не «бригада», а фамилии тех, кто делал и кто смотрел, если смотрел представитель заказчика или автор узла. Если по договору на скрытые работы нужен их выход, отсутствие человека — это событие, его тоже записывают, а узел не закрывают «чтобы не срывать график», пока нет договорённости. Размер пишите цифрой, а не только надеждой, что на фото всё читается: шаг, диаметр, толщина, отметка, число слоёв.

Перед тем как закрыть

Закрытие — это решение, что следа достаточно. Если следа нет, бетон и засыпка всё равно могут поехать, но тогда вы сознательно оставляете дыру, а не «забыли сфотографировать».

  1. Назвать место вслухОси, отметка, помещение или марка узла пишутся до съёмки, а не подписываются вечером по догадке. Если на площадке несколько одинаковых узлов, в подписи должен отличаться хотя бы один из них.
  2. Снять пару кадров и замерОбщий кадр и крупный с рулеткой или шаблоном. Цифру замера запишите текстом. Снимок, на котором рулетка есть, но цифры не читаются, не заменяет запись.
  3. Записать, кто былФамилия того, кто сделал узел, и фамилия того, кто его смотрел, если смотрел. Если нужного человека не было, это отдельная строка, а не пустое место. Пустое место потом читают как «все подписали».
  4. Написать, что закроетсяБетон, грунт, стяжка, экран, зашивка — что именно скроет замер. Если закрывают только часть, так и скажите: видимым остаётся то-то. Иначе через месяц будут искать на снимке то, что ещё торчит, и не найдут.

Какая операция что прячет

Не все закрытия одинаково окончательны. От этого зависит, насколько злой будет дыра в записи.

ОперацияЧто пропадётЧто успеть
Бетонированиешаг арматуры, защитный слой, закладныезамер и кадр каркаса до приёмки смеси
Обратная засыпкаизоляция, гильзы, уклон трубыкадр траншеи и отметку до грунта
Стяжка и подготовка поларазводка, толщина слоёвсхему трасс, пока пол открыт
Зашивка и облицовкакаркас, утеплитель, крепёжшаг и узел крепления до листа
Покраска по грунтучисло слоёв и состояние металлазапись слоёв, кадр до укрытия
Что становится невидимым после типичной операции

Как назвать след, чтобы его нашли

Файл «IMG_2044» через месяц не находится. Имя лучше собирается из даты, места и сути: что снято и какие оси. Подпись рядом с файлом важнее красивой папки. Если снимков несколько, они должны быть одной пачкой с одним местом, а не россыпью в телефонах двух людей. Телефон, который уехал вместе с монтажником, — это не архив объекта.

К сдаче из этого следа собирают уже то, что требует договор: где-то хватает схемы с отметкой факта, где-то нужна отдельная бумага по скрытым работам, где-то заказчик хочет выйти сам. Состав бумаги не выдумывайте из чужого объекта. След на площадке всё равно один и тот же: место, размер, люди, что закрыли. Без него любая чистовая форма будет рассказом, а не подтверждением.

Плохой снимок узнаётся сразу, и его лучше переснять, пока узел открыт. Крупный план шва без осей подходит к любому шву объекта. Рулетка в кадре есть, но цифры слились. Общий вид котлована есть, но не понять, какая это захватка. В подписи написано «арматура», хотя в этот день вязали три карты. Такой набор к сдаче не приложить ни к одной оси. Рабочий набор скучнее: дата, оси или помещение, общий кадр, крупный кадр с читаемым размером, цифра текстом, фамилии, чем закроют завтра. Если представителя заказчика по договору ждали и он не вышел, это тоже строка, а не пустое место, которое потом прочитают как согласие. Закрывать бетон в надежде, что «на видео у прораба всё есть», можно только понимая, что видео в чужом телефоне к пакету не относится.
